Für Anfragen zum Bau
wurde die E-Mail-Adresse: buehne-DGH@hundstadt.eu eingerichtet. Wer sich für Arbeitseinsätze melden will, soll dies an diese Adresse tun.
Er/sie wird dann auch per E-Mail weiter unterrichtet. Eine Kopie der Mail sogleich an den Webmaster: rudolf.tillig@hundstadt.eu und es erfolgt dann die Aufnahme
in den Verteiler.
Thomas Kinnett ist zu erreichen:
0160-99343778

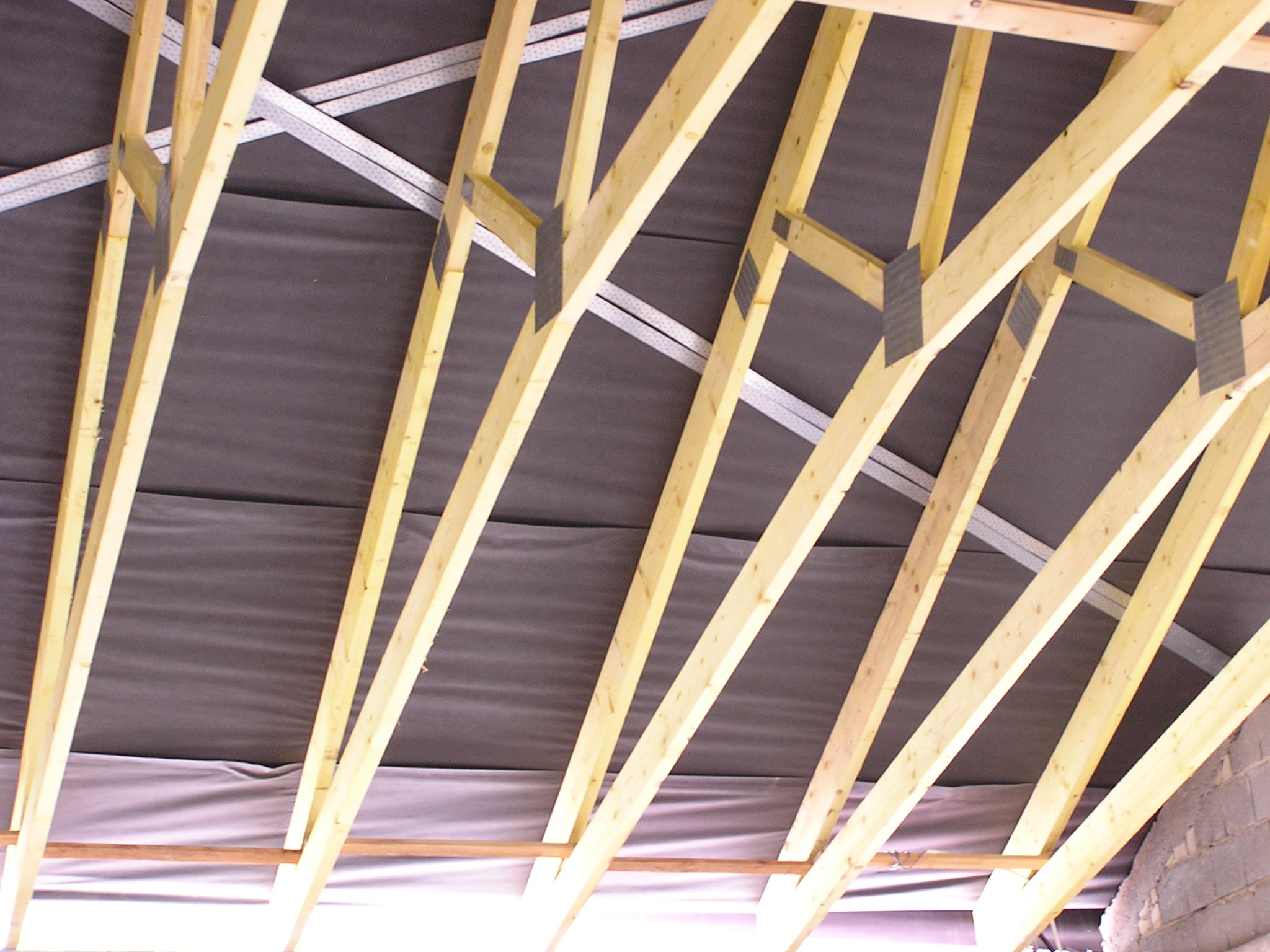

Der neue Dachstuhl vergrößert die lichte Höhe um über einen Meter
An dieser Stelle wird es fortlaufend Berichte vom Fortgang der Bautätigkeiten geben.
Planungen Woche 45:
Der Termin "Weihnachtsmarkt" am 27.11. rückt immer näher. Da die Entscheidung fiel, diesen diesmal am und um das DGH stattfinden zu lassen,
sollten die Außenanlagen bis dahin gepflastert sein. Der Anfang wurde am letzten Samstag gemacht. Es gibt aber noch einige Quadratmeter, die gelegt werden wollen. Dazu bitte ich alle noch mal mit anzufassen,
und zwar ab Dienstag, 08. November ab 17 Uhr 30. Ebenso am Mittwoch und Donnerstag , 09. und 10. November ab 17 Uhr 30. Am Freitag, 11. November kann ab 16 Uhr weiter gemacht werden
und am Samstag, 12. November ab 8 Uhr.
Thomas Kinnett
Planungen Woche 15:
diese Woche wollen wir ab Dienstag wieder wie gewohnt ab 17 Uhr etwas am DGH tun.
Es müssen Vorbereitungen getroffen werden, damit am Wochenende ab Freitag und am Samstag das Dach eingedeckt werden kann.
Das Ziel dieser Woche ist es, das Dach zu decken.
Es wäre schön, wenn ab Dienstag , 17 Uhr jeden Abend genügend Personen da wären, um das Ziel erreichen zu können.
Ist das geschafft, sind wir ein gutes Stück weiter und gut vorangekommen.
Thomas Kinnett
Planungen Woche 14:
Diese Woche wollen wir ab Dienstag, den 03.05, ab 17 Uhr jeweils jeden Abend etwas tun.
Es muss die Dämmung im Saal eingebaut werden, da diese am Dienstag angeliefert wird und die Fa. Walter bereits mit der Folie und Lattung angefangen hat.
Es muss die Mauer auf der innenliegenden Giebelseite gemauert werden.
Die Fa. Sorg macht ab Mittwoch die restlichen Dacharbeiten. Dazu müssen wir am Dienstag die Decke und den
Überstand im Eingangsbereich entfernen. Es gibt also wieder einiges zu tun....... Änderungen können sich nach Fortschritt vor Ort ergeben.
Ich bin jederzeit unter 0160-99343778 für alle Fragen und Unklarheiten erreichbar. Je mehr helfen, umso eher sind die Arbeiten fertig. Es wäre schön, wenn ich eine Rückmeldung erhalten würde, wer wann da sein wird. Thomas Kinnett
21. April 2011
E I N L A D U N G :
Wir wollen am Samstag den 30.04.2011 "Richtfest" feiern.
Ich denke das haben wir uns alle verdient. Für das Fassbier und Wurst vom Grill ist gesorgt.
Alle, die in irgendeiner Form für das gelingen des Bauvorhabens "Bühne" bis jetzt beigetragen haben, sei es mit Arbeitskraft, Fahrdienst, Kochen, Grillen, Kuchenversorgung oder sonstiger Unterstützung sind hiermit herzlich
Eingeladen am Richtfest teilzunehmen. Beginnen wollen wir ab 15 Uhr!!
Für Rückfragen stehe ich gerne zur Verfügung. Mit freundlichen Grüßen Thomas Kinnett
Nächste Woche ab Dienstag, 24. April, kann wie gewohnt ab jeweils 17 Uhr weitergearbeitet werden.
Es wäre schön, wenn wir die Betonierarbeiten im Saalbereich bis zum 30.04.2011 abschließen könnten.
Diese Woche wird wie gewohnt bis Donnerstag, 26. April, jeweils ab 17 Uhr gearbeitet.
Die Auflage für die Dachkonstruktion im Saalbereich muss hergestellt werden. Udo freut sich über jeden, der unter der Woche abends ein paar Stunden helfen kann.
Es war zunächst angedacht, am Ostersamstag nicht zu arbeiten, aber Udo und 2-3 Personen wollen doch den Giebel
am Anbau hoch und fertig mauern. Wer zusätzlich am Ostersamstag helfen möchte, meldet sich bitte bei mir, dass weiteres geplant werden kann. Meine Tel.-Nr.: 0160-99343778
04. April 2011
Aktuelle Mail von Thomas Kinnett:
Hallo liebe Mitstreiter,
dass ich die nächsten Wochen aktiv ausfallen werde, hat sich ja wohl schon rumgesprochen. Organisatorisch ändert sich aber nichts. Die Woche müssen wir einiges tun und vorbereiten.
Planungen Woche 12:
Ab Dienstag, 05. April soll die Schutzpappe für den Fußboden im Saal verlegt werden
und draußen der Schutt vom Giebelabbruch in den Längs-Container gefahren werden. Beginn ist 17 Uhr , wer früher kann um so besser..... Udo Pauly ist Ansprechpartner vor Ort.
Es kann dann ab Mittwoch, 06. April
angefangen werden, die Holzdecke im Saal, Thekenbereich und Flur zu demontieren und in die zwei Kübelcontainer im Hof werfen. Auch hier Beginn ab 17 Uhr.
Am Donnerstag, 07. April kommt die Spezialfirma und wird den Sturz einschneiden,
so dass dieser am Wochenende von der Fa. Buhlmann abgeholt werden kann. Weiterer Ausbau der Holzdecke ab 17 Uhr.
Am Freitag, 08. April und Samstag, 09. April kann das Dach abgedeckt werden,
die Ziegeln werden seitlich am Kinderspielplatz gelagert. Fa. Wiener stellt Ihren Aufzug zur Verfügung. Die Absperrung zum Spielplatz wird dann wieder so hergestellt, wie sie im Moment aussieht.
Änderungen können sich nach Fortschritt vor Ort ergeben.
Ich bin jederzeit unter 0160-99343778 für alle Fragen und Unklarheiten erreichbar.
Je mehr helfen, umso eher sind die Arbeiten fertig. Es wäre schön, wenn ich eine Rückmeldung (buehne-DGH@hundstadt.eu) erhalten würde, wer da sein wird.
Mit freundlichen Grüßen Thomas Kinnett
Planungen Woche 11:
nach langen Wochen der Ruhe , Planungen und Genehmigungen ist es soweit!!!!!!
Wir können weiterarbeiten und in die heiße Phase gehen.....
Samstag, den 19.03 ab 08:00 Uhr : Einschalen des Sturzes und Betonieren.
Vorbereitungen treffen für die Dacharbeiten.
Die Verantwortlichen des Fanfarenzuges und Thomas Kinnett hoffen weiter auf eure Unterstützung. Denn nur gemeinsam werden wir dieses Projekt fertig stellen können.
An dieser Stelle sei schon mal Dank gesagt für all die bis jetzt geleisteten Stunden. Wir freuen und auf Samstag und auf eine rege Beteiligung.
Woche 05 bis 10: -/-
Planungen Woche 04: weiter Winterwetter!!!
Die Woche (48) war geplant ( auch bei diesem schei... Wetter ) Dienstag
Mittwoch der 24.11. ab 17:00 Uhr: Einfüllstutzen bohren, Schalung innen fertigstellen Donnerstag der 25.11. ab 17:00 Uhr : Restarbeiten für Betonierarbeiten am Freitag
Freitag der 26.11. ab 15:00 Uhr : Wandschalen fertig betonieren Aktuelle Änderung: Am Freitag den 26.11.2010 werden wir nicht arbeiten.
Samstag der 27.11. ab 08:00 Uhr : Ringanker einschalen, Säulen u. Ringanker betonieren
Wir werden wetterbedingt entscheiden müssen.
Es sind Schalungsarbeiten geplant - sollte möglich sein.
Ausführungen Woche 47: Dienstag Mittwoch der 17.11. ab 17:00 Uhr: Bohren und Stahldübel kleben, Schalung einbauen
Donnerstag der 18.11. ab 17:00 Uhr : Eisen und Bügel einbauen, DGH putzen Freitag der 19.11. ab 15:30 Uhr : Schalung fertig stellen
Samstag der 20.11. ab 08:00 Uhr : Ringanker einschalen, Säulen u. Ringanker betonieren
Wer es einrichten kann, ist gerne gesehen.
Wäre schön wenn am Donnertag die eine oder andere Dame so ab ca. 18 Uhr zum Putzen kommen könnte - DANKE!
Ausführungen Woche 46: Dienstag Pause Mittwoch Pause
Donnerstag der 11.11. ab 17:00 Uhr : Vorbereitungen fürs Wochenende ( Staubwand ) Freitag der 12.11. ab 15:30 Uhr : "Staubecken" im Saal stellen, Wand einschneiden
Samstag der 13.11. ab 08:00 Uhr : Ringanker einschalen, Säulen u. Ringanker betonieren Mittagessen - Jörg Glaser
Ausführungen Woche 45: Dienstag Pause Mittwoch Pause
Donnerstag der 04.11. ab 17:00 Uhr : Vorbereitungen fürs Wochenende ( max. 1 Stunde) Freitag der 05.11. ab 15:30 Uhr : Maurerarbeiten
Samstag der 06.11. ab 08:00 Uhr : Maurerarbeiten, Ringanker einschalen , Eisen binden Mittagessen - ?
Ausführungen Woche 44: Dienstag Pause
Mittwoch Pause Donnerstag der 28.10. ab 17:00 Uhr : Rest Erdbeifüllarbeiten Freitag der 29.10. ab 16:00 Uhr : Maurerarbeiten
Samstag der 30.10. ab 08:00 Uhr : Maurerarbeiten Mittagessen - Rudi Tillig
Ausführungen Woche 43: Dienstag Pause
Mittwoch der 20.10. ab 17:00 Uhr (eigentl. Pause) Stellen der Deckenstützen Donnerstag der 21.10. ab 17:00 Uhr : "Fertigdecke" wird angeliefert und gelegt
Freitag der 22.10. ab 16:00 Uhr : Stahleinbauarbeiten Decke und Einschalungsarbeiten
Samstag der 23.10. ab 08:00 Uhr : Restarbeiten Schalung und Decke betonieren Mittagessen - Rainer Georgi
Ausführungen Woche 42: Dienstag der 12.10. ab 17:00 Uhr : Maurerarbeiten, Baustellenreinigung
Mittwoch der 13.10. ab 17:00 Uhr : Maurerarbeiten, Drain-Platten stellen, Erde beifüllen Donnerstag der 14.10. ab 17:00 Uhr : Maurerarbeiten
Freitag der 15.10. ab 16:00 Uhr : Maurerarbeiten Samstag der 16.10. ab 08:00 Uhr : Maurerarbeiten, Einschalung, Pfeiler betonieren
Mittagessen - Bärbel Lauth
Ausführungen Woche 41: Mittwoch der 06.10. ab 17:00 Uhr : Maurerarbeiten und Rest Dickschicht
Donnerstag der 07.10. ab 17:00 Uhr : Maurerarbeiten Freitag der 08.10. ab 16:00 Uhr : Maurerarbeiten und Verfüllarbeiten
Samstag der 09.10. ab 08:00 Uhr : Maurerarbeiten und Treppe ins KG Verfüllen,
Stahleinbauen und Betonieren
Mittagessen - ?
Ausführungen Woche 40:
Dienstag der 28.09. ab 17:00 Uhr : Dickschichtarbeiten und Mauern Mittwoch der 29.09. ab 17:00 Uhr : Mauern
Donnerstag der 30.09. ab 17:00 Uhr : Mauern
Freitag der 01.10. ab 17:00 Uhr : Mauern Samstag der 02.10. ab 08:00 Uhr : Mauern Mittagessen - ?
Ausführungen Woche 39:
Dienstag der 21.09. ab 17:00 Uhr : Körbe binden für die zweite Bodenplatte und Fundamente
Mittwoch der 22.09. ab 17:00 Uhr : Fertigstellen der Körbe und in Fundamente einbringen Donnerstag der 23.09. ab 17:00 Uhr : Bodenplatte Eisen einbringen
Freitag der 24.09. ab 17:00 Uhr : Betonierarbeiten Samstag der 25.09. ab 08:00 Uhr : Maurerarbeiten, Dickschicht aufbringen,
Schotter einbauen und Erde beifüllen
Mittagessen - Kai Süssner
Ausführungen Woche 38:
Dienstag der 14.09. ab 17:00 Uhr : Auftragen der Dickschicht an Mauerwerk ,Verlorene Schalung stellen
Mittwoch der 15.09. ab 17:00 Uhr : Fertigstellen Dickschicht , Stahlschalung stellen
und alle erforderlichen Restarbeiten
Donnerstag der 16.09. ab 17:00 Uhr : Fundament Treppe einbringen Freitag der 17.09. ab 16:00 Uhr : Betonierarbeiten
Samstag der 18.09. ab 08:00 Uhr : Maurerarbeiten Kellerwände (Rest) Mittagessen -
Ausführungen in der Woche 37: Dienstag der 07.09. ab 17:30 Uhr : Einbringen des Fundamentkörbe und Eisen für die Stützen
Mittwoch der 08.09. ab 17:30 Uhr : Einbringen der Stahlmatten für die Bodenplatte
und alle erforderlichen Restarbeiten
Donnerstag der 09.09. ab 17:00 Uhr : Betonierarbeiten Fundament und Bodenplatte Freitag der 10.09. ab 16:00 Uhr : Schalungen ausbauen / Stahlschalung aufbauen
Samstag der 04.09. ab 08:00 Uhr : Maurerarbeiten Kellerwände (fast fertig) Mittagessen -
|
